Mặt bằng nhà sau hơn một tháng phơi nắng sương chờ thiết kế và xin giấy phép xây dựng, bắt đầu động thổ vào ngày 10/12/2012.
Nhà thầu đem xe đến đào móng ngay tức thì.
Hai hố móng chớp nhoáng xuất hiện ngay sau chỉ một ngày.
Trục trặc bất ngờ xảy ra. Nhà thầu tự nguyện rút lui vì không nghiên cứu kỹ yêu cầu thi công ngay từ đầu. Đồng thời Phòng Xây dựng quận bất ngờ thông báo yêu cầu khoảng lùi bắt buộc theo quy định của Nghị định 64 bắt đầu có hiệu lực từ 20/10/2012. Triển khai ngay phương án dự phòng. Nhà thầu mới bắt tay ngay vào việc. Vật liệu bắt đầu tập kết từ ngày 17/12/2012. Lán trại mới được chuẩn bị.
Công trình coi như chính thức khởi công ngày 18/12/2012, bắt đầu từ việc thi công móng số 6, sát chân tường sau.

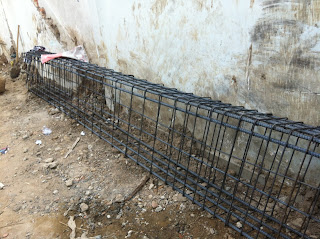

Công nhân đang làm khung cốt thép của móng băng. Móng này chỉ có một nửa bên trong khuôn viên nhà.
Xong khung thép là đổ beton ngay. Rất nhanh, chỉ trong ngày 18/12 coi như móng số 6 đã hoàn thành. Hình móng phía bên trái.
Hình móng phía bên phải.
Xây tường chắn bên trên mắt móng vừa làm xong để ngăn ngừa sụt lở nền nhà của nhà sát bên.
Hình góc nhà bên phải với móng và tường bao.
Trong khi đó khung cốt thép của móng số 5 đã được làm sẵn bên trên.
Không chậm trễ một ngày nào, khung thép của móng số 5 được đặt vào hố móng mới đào xong.
Đầu bên trái của móng số 5
Kiểm tra và gia cố thêm khung thép trước khi đổ beton.
Đóng cốp pha khung móng số 5
Đổ beton móng số 5 trực tiếp từ máy trộn - 9:30AM ngày 22/12
Móng số 5 sau khi đổ beton - 4:45PM ngày 22/12/2012

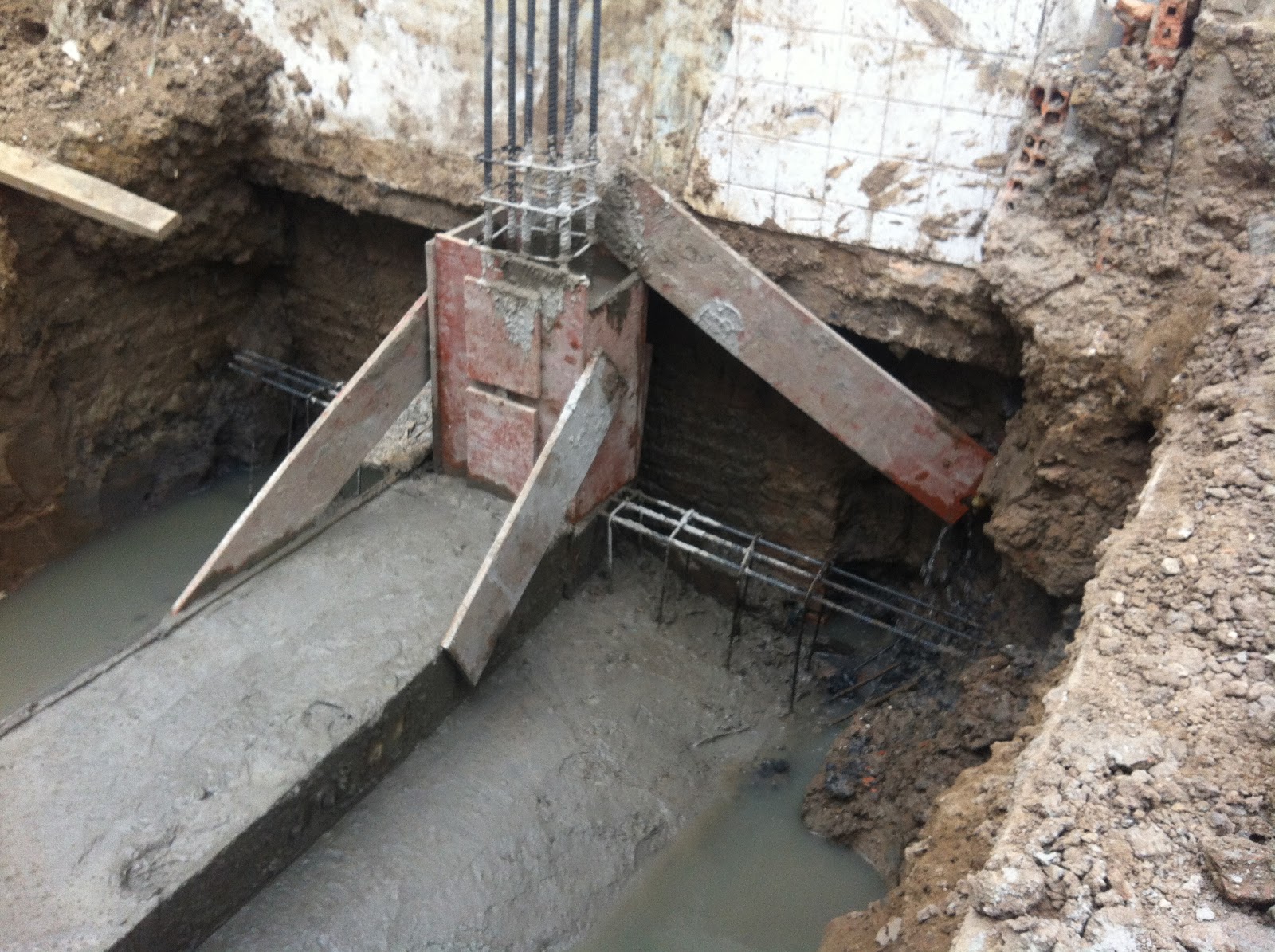

Móng số 5 bên phải; nước từ bên nhà số 3 NHT chảy tràn vào hố móng ngập hai bên chân móng.
Ngày 24/12 tiếp tục đào móng số 4, đất thịt chắc và khô
Dù dễ đào, hố móng 4 mất hết cả ngày 24/12
Chuẩn bị khung thép cho móng số 4 sáng ngày 25/12
Trong khi đó những công nhân khác xây tường bao trên các giằng móng đúc trong ngày 23/12
Tường bao xây xong hoàn chỉnh
Chiều 25/12 đã đổ xong beton móng số 4; công nhân đang chuẩn bị đổ nối cột hai bên
Sáng 26/12 móng số 4 hoàn thành, công nhân bắt đầu lấp đất chuẩn bị mặt bằng cho các công việc tiếp theo
